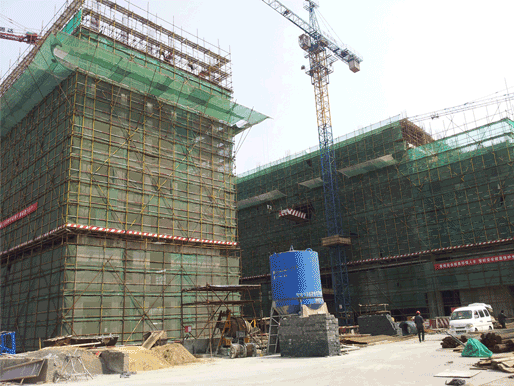

1、土建施工:行政后勤樓八層樓面模板支設,柱鋼筋綁扎;主樓A區五層樓面砼澆筑,五層樓面以上柱、墻鋼筋綁扎,五層樓面支模腳手架搭設;主樓B區六層樓面模板支設,梁、板鋼筋綁扎,砼澆筑;附樓6-16/F-R軸三層樓面鋼筋綁扎,砼澆筑。2、消防施工:綜合樓五層13-27/U-Y軸頂板消防及弱電管預埋;地下室消防管支架制作安裝,疏通預埋管道。3、暖通:關于配合協議,月底完成,計劃下月開始施工。4、水電安裝:主樓A區三層頂板照明及插座管敷設,避雷引下及均壓環焊接完成。消火栓及給排水管道孔洞預留到位。主樓B區五層頂板照明及插座管敷設,避雷引下及均壓環焊接完成。消火栓及給排水管道孔洞預留到位。附樓6-16/F-R軸二層頂板照明及插座管敷設,避雷引下及均壓環焊接完成。消火栓及給排水管道孔洞預留到位。5、人防施工:繼續人防門預埋及驗收6、招投標工作:智能化施工、醫用氣體的設計與施工、手術室等設計與施工、綠化景觀工程設計與施工等準備招標。7、調研工作:中心吸引、傳呼系統、裝飾調研。
下個月計劃
1、土建施工:行政樓主體結構8-11層樓面施工3.26-4.25日;主樓A區主體結構6-8層樓面施工3.26-4.25日;主樓B區主體結構7-10層樓面施工3.26-4.25日;附樓主體結構3-5層、機房層樓面Ⅳ段施工3.26-4.25日;行政樓二次結構2-5層、地下室二次結構施工3.26-4.25日;主樓A區地下室二次結構施工4.6-4.23日;主樓A區一層二次結構施工4.21-4.25日;主樓B區一層二次結構施工4.10-4.19日;主樓B區二層二次結構施工4.18-4.25日;附樓地下室二次結構施工3.26-4.12日;附樓一層二次結構施工4.21-4.25日;行政樓汽車坡道結構施工4.10-4.25日。2、消防施工:管道預埋。3、暖通:管道預埋。4、水電安裝:管道預埋。5、人防施工:人防門預埋及驗收。6、招投標工作:智能化施工、醫用氣體的設計與施工、手術室等設計與施工、綠化景觀工程設計與施工等準備招標。7、調研工作:中心吸引、傳呼系統、裝飾裝璜調研
基建科
2012-3-27
